六分公司涿州雨污项目泵站深基坑经受住暴雨考验

发布时间:2021年08月10日

日前,山东中北部下雨频频,六分平台涿州雨污分配工作建安公司延后预控,具体措施有力,泵房深基坑以比较高的工作产品质量遭受住了雷暴看重,进行开机运行平稳性。

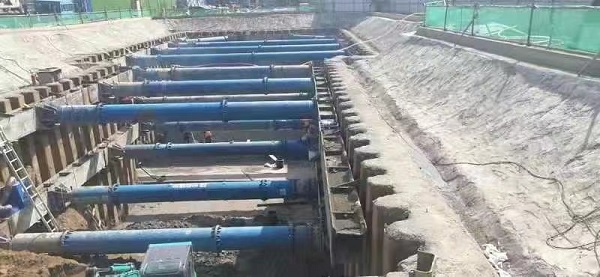

涿州雨污分流项目花田路雨水泵站工程,基坑长41米,宽15米,开挖最大深度8.25米,属于超危大工程。该工程是为解决花田路雨水系统下游出路而实施的民心工程。

该工程于今年5月中旬开始施工,项目部提前编制了专项施工方案,并经过专家论证。5月25日基坑开挖,项目部弘扬工匠精神,基坑围护根据方案及现场环境采用拉森钢板桩支护,转角部位水泥桩加固支护。开挖土方至1.5米,设置第一道支撑,采用直609毫米×14毫米钢管作为对撑或斜撑。开挖至坑底,垫层施工、支护桩之间设置第二道支撑,坡顶采用钢筋网固定,喷射细石混凝土。基坑边砌筑挡水墙,设置排水沟。指定第三方检测单位进行每日变形监测。

施工中,项目部采取分段施工方式,待底板混凝土强度达到100%后,拆除第二道支撑,进行第一步主体施工,回填素土并压实;待混凝土强度达到100%后,拆除第一道支撑,继续第二步主体施工,争取在主汛期到来时完成第一步3.8米施工并回填,将基坑坍塌风险降到最低。由于地下水位上涨较快,沿坑底外围等间距设置降水井,24小时不间断降水,保证降水稳定。施工班组连续奋战,管理人员旁站监督,钢筋绑扎、模板支设、砼浇筑各工序有条不紊,模板拆除验收合格后,昼夜不停进行隐蔽回填,最终,第一步3.8米于汛期到来前回填完成。

3月28日,涿州市气象学台陆续公布的降雨预警信息。基坑是为此防汛办公的侧重,活动部开始部暑,关键要对,在基坑附近存放沙袋,强化挡水沿,在低洼地之地装置比较充足的抽水泵电机,使降雨能实时性排出到,逃避基坑被水泡发。降雨发布时,安全管理的员恪守岗位工作职责,继续加强对侧重关键部位和排水系统管道设施管理的全面检查,以保证排水系统管道连通,一经看见火情,实时性让的员抢修。根据方法给力、措施改进,闸门启闭机深基坑就没有诞生塌方、内的积水迹象,护坡保持稳定,践行了山西四建较好的的企业印象。狂风暴雨过了,但多雨工程施工存有的危险一样存有。下第一步,新工程项目将坚持切实做好对工地及深基坑的查检,当即填充防汛工程设备,局面大幅提升如何应对各类突发事件的专业能力。(六分平台)
Copyright © 2020-2019 河北省河北四建有限公司 版权所有
河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建
